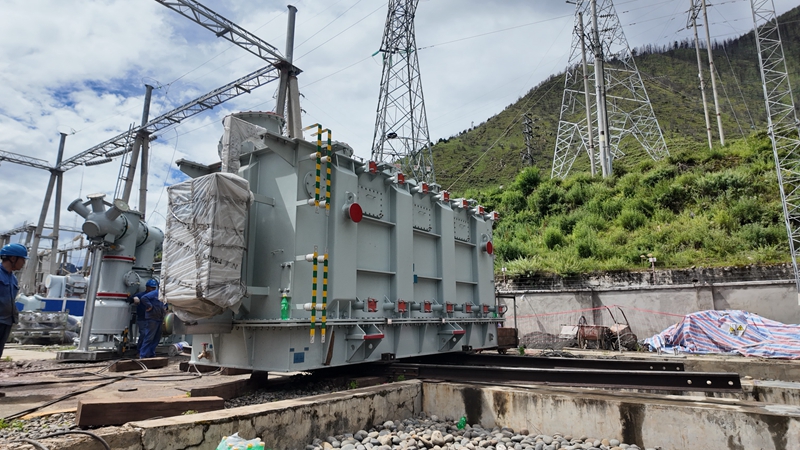

8月1日,壤塘110千伏变电站主变扩建工重达48吨的主变压器平稳完成就位。
8月1日,四川省阿坝藏族羌族自治州壤塘110千伏变电站主变扩建工程迎来关键性节点。历经三千公里长途运送,重达48吨的主变压器平稳完成就位,标志着该工程正式迈入电气安装、设备调试阶段,为项目年底顺利投运筑牢坚实基础。
据了解,壤塘110千伏变电站主变扩建工程是赋能地方发展的重点民生工程,自今年4月正式开工以来,国网阿坝供电公司高标准、高效率推进项目建设。本次工程新增一台31.5兆伏安主变压器,同步完成110千伏、35千伏、10千伏多电压等级设备改扩建工作。项目建成投运后,该变电站容量将实现翻倍提升,补齐壤塘县域电网供电短板,增强电网供电可靠性、负荷承载能力和新能源消纳能力。
主变压器作为变电站的“心脏”设备,长途运输与就位作业是施工难度较大、安全管控要求极高的工序。本次主变压器从沈阳起运,全程跋涉3000公里、历时10天运抵阿坝州壤塘县。针对高原山区地形复杂、上山进站道路狭窄曲折、通行条件严苛(道路最窄处仅3.7米,运输车辆宽度达3米、长度接近13米)等难题,国网阿坝供电公司提前统筹谋划,组织施工、监理、技术等多方人员开展现场联合踏勘,量身编制专项运输及就位施工方案,细化安全管控、通行疏导、设备防护等各项举措。
就位作业期间,建设团队采用人工顶推滑移工艺,安排专人全程实时监测、全程引导管控,严格把控与带电设备的安全距离,稳妥把控设备滑移速度与位置,在严守安全生产底线的前提下,完成主变压器就位。
截至目前,壤塘110千伏变电站主变扩建工程整体施工进度已完成40%,计划于2026年12月底具备带电投运条件。届时,将满足壤塘县城及周边农牧区群众生产生活用电需求,有效支撑当地文旅产业提质发展、乡村振兴重点项目落地建设。(完)
